応用情報技術者 2013年 秋期 問52
52 / 80

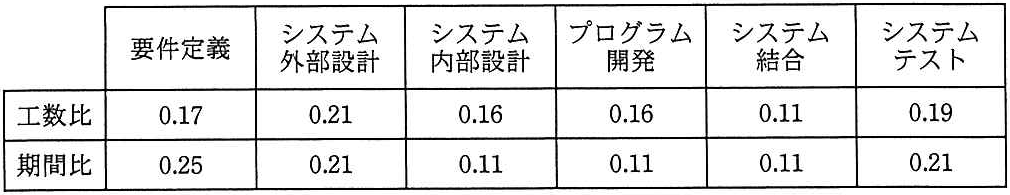

過去のプロジェクトの開発実績から構築した作業配分モデルがある。要件定義から システム内部設計までをモデルどおりに 228日で完了してプログラム開発を開始した。 現在,200本のプログラムのうち 100本のプログラム開発を完了し、残りの100本は 未着手の状況である。プログラム開発以降もモデルどおりに進捗すると仮定するとき、 プロジェクト全体の完了まで、あと何日掛かるか。 プログラム システム システム システム システム 要件定義 外部設計 内部設計 開発 結合 テスト 工数比 0.21 0.16 0.16 0.11 0.19 0.17 期間比 0.25 0.21 0.11 0.11 0.11 0.21

正解と解説
表示する
正解 イ
150
作業配分モデルの期間比で、要件定義から内部設計まで(0.25+0.21+0.11=0.57)に228日かかったので、全体は228/0.57=400日相当。残りはプログラム開発の半分(0.11×0.5)+システム結合0.11+テスト0.21=0.375。400×0.375=150日が残り日数。
