プロジェクトマネージャ 2013年 春期 問10

10 / 25

表はプロジェクトの作業リストである。作業Dの総余裕時間は何日か。ここで、各 作業の依存関係は、全てプレシデンスダイアグラム法における終了ー開始関係とする。 〔作業リスト〕 作業 先行作業 所要期間 A 4日 B A 5日 C B 3日 D A 1日 E C, D 2日

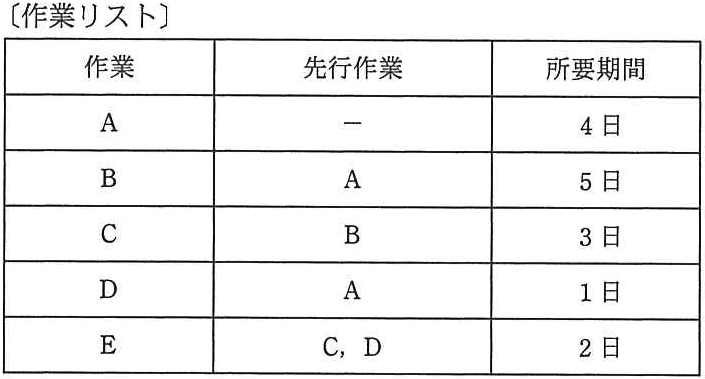

問題の図

正解と解説

表示する
正解 ウ

7

総余裕時間(トータルフロート)は、後続作業に影響を与えずに遅らせられる余裕です。A(4)→D(1)→E(2)の経路は7日で、A→B(5)→C(3)→E(2)の11日がクリティカルパスなので、Dは11-4-1-2の関係から7日の余裕をもちます。よって7が正解です。
