プロジェクトマネージャ 2021年 秋期 問4
4 / 25

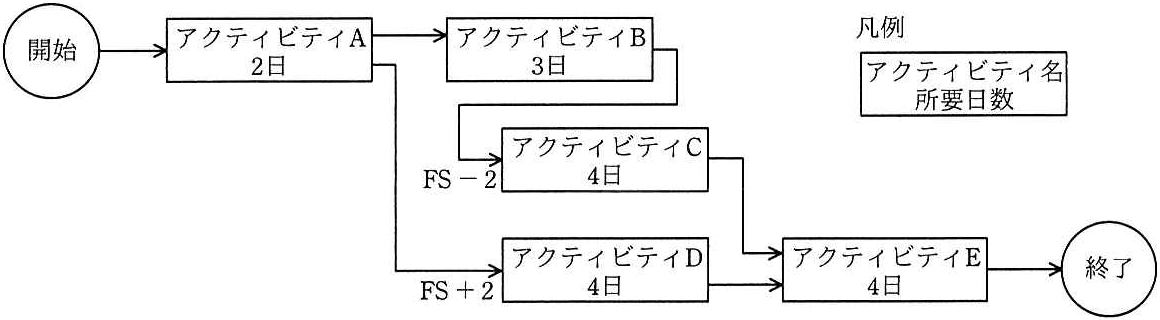

アクティビティ A~Eによって実施する開発プロジェクトがある。図は、各アク ティビティの依存関係を PDM(プレシデンスダイアグラム法)で表している。開発 プロジェクトの最少の所要日数は何日か。ここで、FS ーnは先行アクティビティが 終了するn日前に後続アクティビティが開始できることを、FS +nは先行アクティ ビティが終了したn日後に後続アクティビティが開始できることを示している。 凡例 開始 アクティビテイA アクティビティB 2日 3日 アクティビティ名 所要日数 アクティビティC FS -2L 4日 アクティビティE アクティビティD 柊了 FS +2_ 4日 4日

正解と解説
表示する
正解 ウ
12
各アクティビティの依存関係と、FS-2(2日前開始)やFS+2(2日後開始)などのリード・ラグを考慮して最長の経路を計算します。クリティカルパスをたどると最少所要日数は12日となりウが正解です。
