応用情報技術者 2023年 秋期 問53

53 / 80

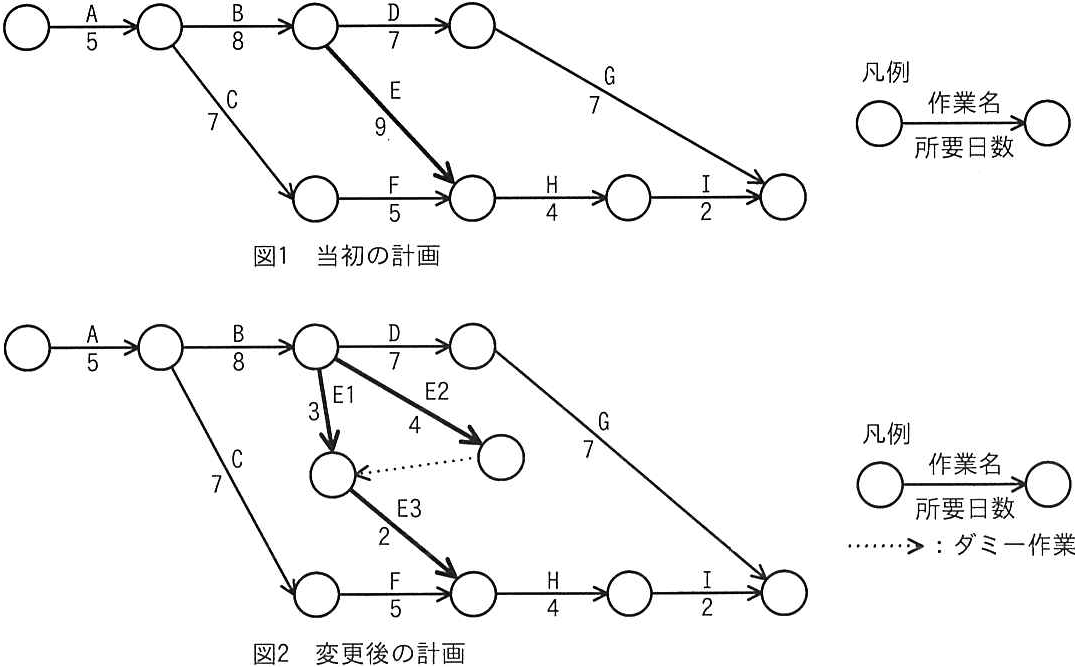

プロジェクトのスケジュールを短縮したい。当初の計画は図1のとおりである。作 業Eを作業 E1,E2,E3に分けて、図2のとおりに計画を変更すると、スケジュール は全体で何日短縮できるか。 凡例 ¥0801 〇生業名 所要日数 図1 当初の計画 B D E1 E2 凡例 作業名 E3 所要日数 ・・・・・・・・>:ダミー作業 0-0:〇-0 図2 変更後の計画

問題の図

正解と解説

表示する
正解 ア

1

作業Eを分割して並行化することでクリティカルパスが短縮され、全体では1日短縮できます。図から求める問題ですが、選択肢の値のうち短縮日数は1日が正解です。
