基本情報技術者 2009年 春期 問53

53 / 80

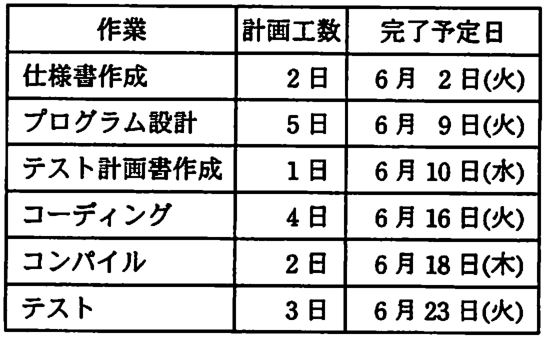

表は、1人で行うプログラム開発の開始時点での計画表である。6月1日に作業を開 始し、6月16日の終了時点でコーディング作業の25%が終了した。6月16日の終了 時点で残っている作業は全体の約何%か。ここで、開発は、土日を除く週5日間に行 うものとする。 作業 計画工数 完了予定日 仕様吾作成 6月2日(火) 2日 プログラム設計 5日 6月9日(火) 6月10日(水) テスト計画作成 1日 コーディング 6月16日(火) 4日 コンパイル 2日 6月18日(木) テスト 3日 6月23日(火)

問題の図

正解と解説

表示する
正解 イ

47

各作業の計画工数と進捗から残作業量を計算します。6月16日終了時点で仕様・設計・テスト計画は完了、コーディングは25%完了で、コンパイル・テストが未着手です。残りを全体工数に対する割合で求めると約半分弱となる選択肢が正解です。
