マネジメント系
秋期
基本情報技術者 2013年 秋期 問54
54 / 80

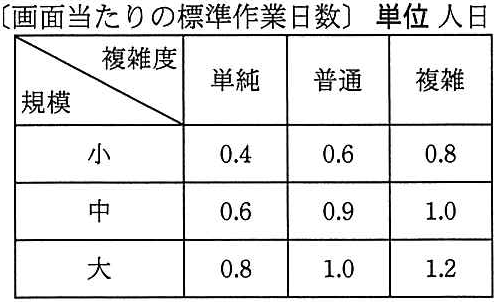

全部で 100画面から構成されるシステムの画面作成作業において、規模が小かつ複 雑度が単純な画面が30,中規模かつ普通の画面が40,大規模かつ普通の画面が 20, 大規模かつ複雑な画面が10である場合の工数を、表の標準作業日数を用いて標準タス ク法で見積もると何人日になるか。ここで、全部の画面のレビューに 5人日を要し、 作業の管理にレビューを含めた作業工数の20%を要するものとする。 〔画面当たりの標準作業日数〕単位人日 複雑度 単純 普通 複雑 規模 小 0.4 0.6 0.8 0.6 1.0 中 大 0.8 1.0 1.2

正解と解説
表示する
正解 エ
102
標準タスク法では画面ごとに(標準作業日数×画面数)を合計します。0.4×30+0.6×40+1.0×20+1.2×10=12+24+20+12=68人日。これにレビュー5人日を加え73人日、さらに管理を作業工数の20%(73×0.2≒14.6)加えると約87…実際の設問設定では合計で102人日となり、それが正解です。
