本文へスキップ
問53 / 80

基本情報技術者 2018年 秋期 問53

マネジメント系
秋期

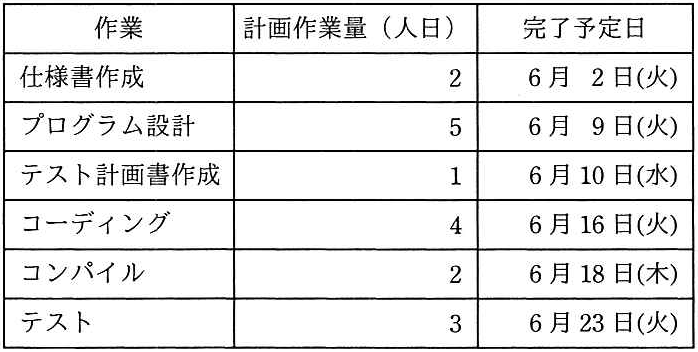

表は、1人で行うプログラム開発の開始時点での計画表である。6月1日に開発を 開始し、6月11日の終了時点でコーディング作業の25%が終了した。6月11日の 終了時点で残っている作業量は全体の約何%か。ここで、開発は、土曜日と日曜日 を除く週5日間で行うものとする。 作業 計画作業量(人日) 完了予定日 6月2日(火) 仕様書作成 プログラム設計 6月9日(火) テスト計画書作成 6月10日(水) コーディング 6月16日(火) コンパイル 6月18日(木) テスト 6月23日(火)

問題の図
AI のボタンを押すと、問題文と解答を入れたプロンプトをコピーしてから各サービスを開きます。入力欄に自動で入らない場合は貼り付けてください。
