プロジェクトマネージャ 2010年 春期 問8
8 / 25

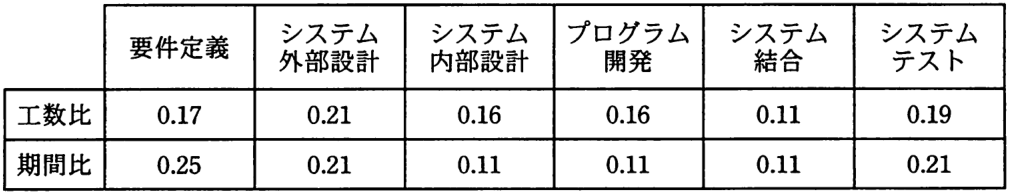

過去のプロジェクトの開発実績から構築した作業配分モデルがある。要件定義から システム内部設計までをモデルどおりに 228日で完了してプログラム開発に入り、200 本のプログラムのうち 100本のプログラム開発を完了し、残り 100本は未着手である。 プログラム開発以降もモデルどおりに進捗するとき、プロジェクト全体の完了まで、 あと何日かかるか。 プログラム システム システム システム システム 要件定義 外部設計 内部設計 開発 結合 テスト 工数比 0.17 0.21 0.16 0.16 0.11 0.19 期間比 0.25 0.21 0.11 0.11 0.11 0.21

正解と解説
表示する
正解 イ
150
要件定義〜内部設計を工数比0.17+0.21+0.16=0.54分の作業を228日で終えたので、工数比1あたり228÷0.54≒422日相当。残りはプログラム開発の半分(0.16の半分=0.08)+結合0.11+テスト0.19=0.38。0.38×422≒160→約161日となります。
