プロジェクトマネージャ 2019年 春期 問8

8 / 25

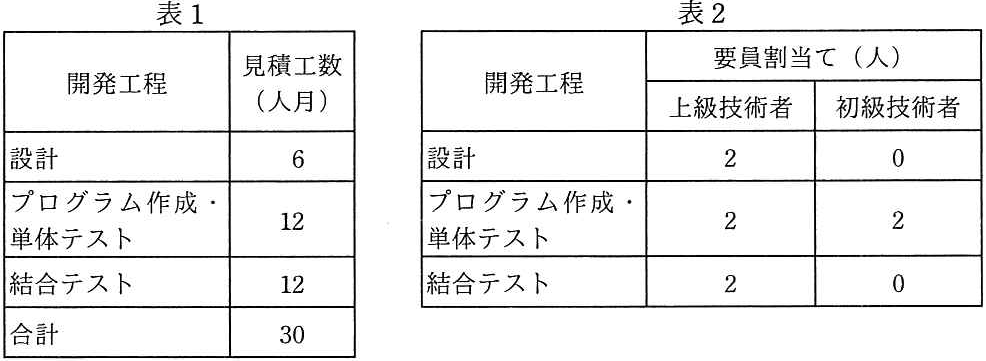

あるシステムの設計から結合テストまでの作業について、開発工程ごとの見積工 数を表 1に、開発工程ごとの上級技術者と初級技術者の要員割当てを表2に示す。 上級技術者は、初級技術者に比べて、プログラム作成・単体テストにおいて 2倍の 生産性を有する。表1の見積工数は、上級技術者の生産性を基に算出している。 全ての開発工程に対して、上級技術者を1人追加して割り当てると、この作業に 要する期間は何か月短縮できるか。ここで、開発工程の期間は重複させないものと し、要員全員が1か月当たり1人月の工数を投入するものとする。 表2 表1 要員割当て(人) 見積工数 開発工程 開発工程 (人月) 上級技術者 初級技術者 設計 設計 プログラム作成・ プログラム作成・ 単体テスト 単体テスト 結合テスト 結合テスト 合計 1 2

問題の図

正解と解説

表示する
正解 エ

4

各工程の見積工数と要員数から所要期間を求め、上級技術者を1人追加した場合の短縮効果を計算します。生産性の差を考慮して各工程の期間短縮を合計すると、短縮できる期間はエの4か月となります。
