情報セキュリティマネジメント 2018年 春期 問43
43 / 50

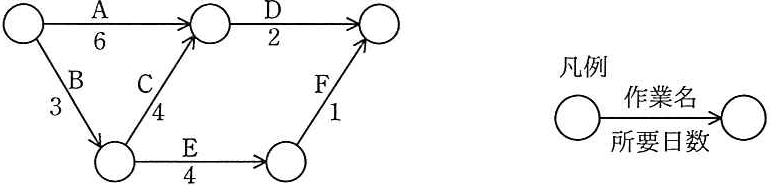

図のアローダイアグラムにおいて、プロジェクト全体の期間を短縮するために、 作業A~Eの幾つかを1日ずつ短縮する。プロジェクト全体の期間を2日短縮でき る作業の組みはどれか。 凡例 作業名 所要日数

正解と解説
表示する
正解 エ
B,D
この設問は図のアローダイアグラムを用い,各作業を1日短縮した場合の全体短縮効果を問うものです。全体期間を2日短縮するには,クリティカルパス上で連続する作業を短縮する必要があります。選択肢のうち,クリティカルパスを構成する作業の組合せであるB,D(エ)を短縮したときに全体を2日短縮できます。クリティカルパス外の作業を含む組合せでは余裕時間に吸収され2日短縮できません。
