応用情報技術者 2017年 春期 問52
52 / 80

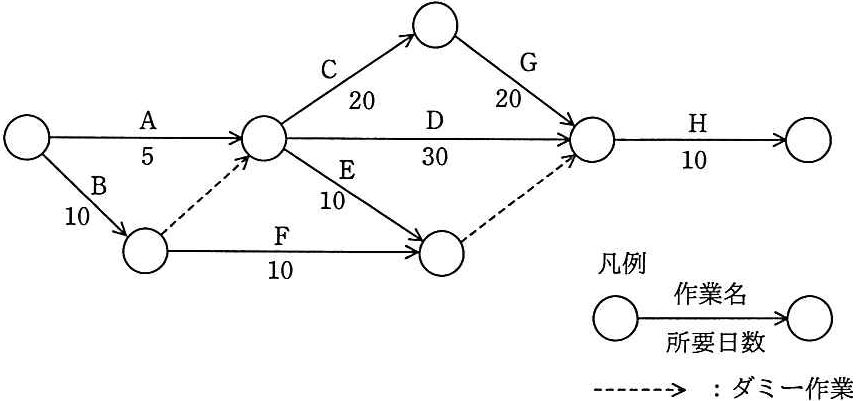

図のアローダイアグラムから読み取ったことのうち、適切なものはどれか。ここ で、プロジェクトの開始日は0日目とする。 G A D H E B F 凡例 作業名 所製日数>〇 ----->: ダミー作業

正解と解説
表示する
正解 ウ
作業Eの余裕日数は30日である。
アローダイアグラムから作業Eの余裕日数(トータルフロート)を読み取ると30日となり(ウ)が正解に相当する。余裕日数はその作業の最遅開始と最早開始の差で求める。クリティカルパス上の作業は余裕0であり、Eはクリティカルパス外と分かる。
