応用情報技術者 2019年 春期 問52
52 / 80

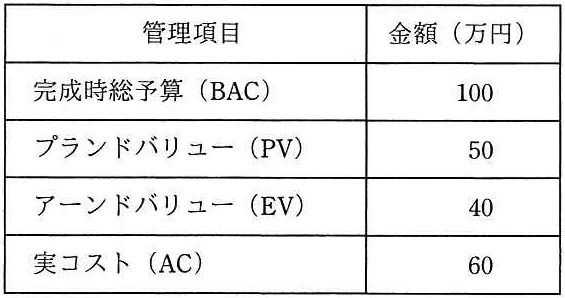

ある組織では、プロジェクトのスケジュールとコストの管理にアーンドバリュー マネジメントを用いている。期間 10日間のプロジェクトの,5日目の終了時点の状 況は表のとおりである。この時点でのコスト効率が今後も続くとしたとき、完成時 総コスト見積り(EAC)は何万円か。 管理項目 金額(万円) 完成時総予算(BAC) プランドバリュー(PV) アーンドバリュー(EV) 実コスト(AC)

正解と解説
表示する
正解 エ
150
この設問は表の値を用いてアーンドバリューマネジメントのEAC(完成時総コスト見積り)を求めるものです。現在のコスト効率(CPI=EV÷AC)が今後も続くと仮定する場合,EAC=BAC÷CPIで計算します。表の完成時総予算(BAC),アーンドバリュー(EV),実コスト(AC)を当てはめて計算すると150万円となり,エが正解です。実コストが出来高を上回っており当初予算より膨らむ見積りになります。
