応用情報技術者 2019年 春期 問53

53 / 80

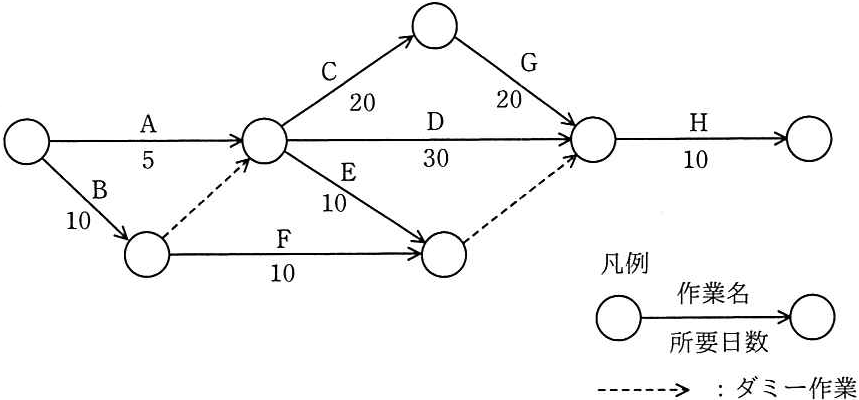

図のアローダイアグラムから読み取れることとして、適切なものはどれか。ここ で、プロジェクトの開始日を1日目とする。 G C A D H E 、、、 F 凡例 作業名 所要日数 -----→ :ダミー作業

問題の図

正解と解説

表示する
正解 ウ

作業Eの総余裕時間は30日である。

この設問は図のアローダイアグラムから読み取れる内容を問うものです。ダミー作業を含め各経路の所要日数を計算し,最遅開始日や総余裕時間を求めます。選択肢を検証すると,作業Fを最も遅く開始できるのは11日目である,という記述が図の日程計算と一致し正解となります。他の選択肢は最早開始日やクリティカルパス,余裕時間の値が図と合いません。
