応用情報技術者 2022年 秋期 問52
52 / 80

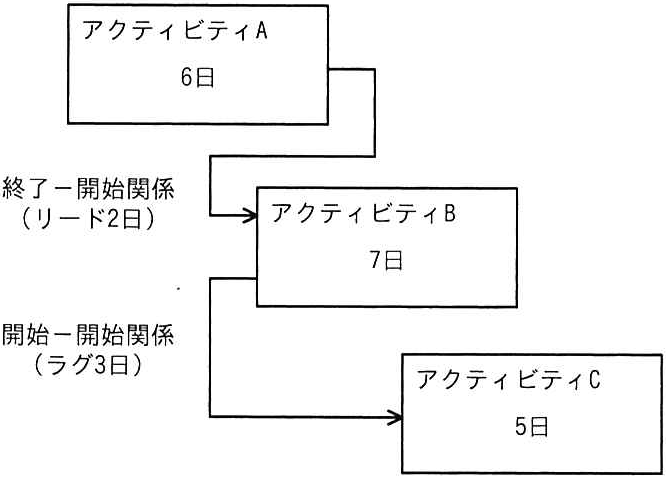

図は、実施する三つのアクティビティについて、プレシデンスダイアグラム法を用 いて、依存関係及び必要な作業日数を示したものである。全ての作業を完了するため の所要日数は最少で何日か。 アクティビティA 6日 終了ー開始関係 アクティビティB (リード2日) 7日 ・ 開始-開始関係 (ラグ3日) アクティビティC → 5日

正解と解説
表示する
正解 イ
12
