応用情報技術者 2022年 秋期 問53

53 / 80

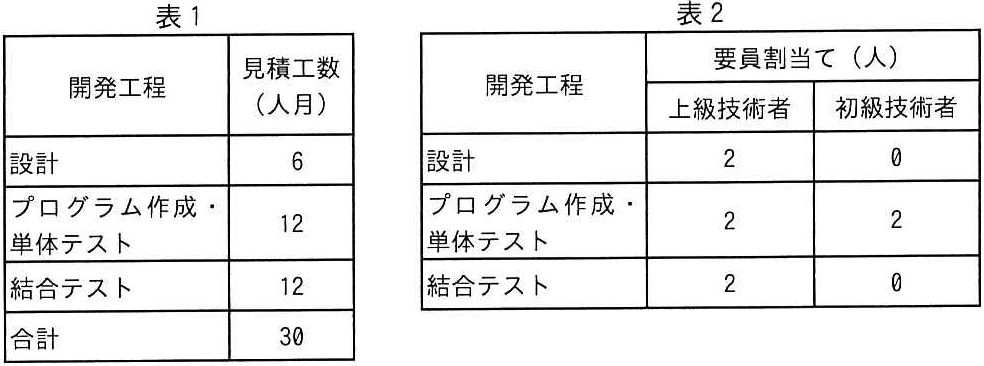

あるシステムの設計から結合テストまでの作業について、開発工程ごとの見積工数 を表1に、開発工程ごとの上級技術者と初級技術者との要員割てを表2に示す。上 級技術者は、初級技術者に比べて、プログラム作成・単体テストにおいて2倍の生産 性を有する。表1の見積工数は、上級技術者の生産性を基に算出している。 全ての開発工程に対して、上級技術者を1人追加して割り当てると、この作業に要 する期間は何か月短縮できるか。ここで、開発工程の期間は重複させないものとし、 要員全員が1か月当たり1人月の工数を投入するものとする。 表1 表2 要員割当て(人) 見積工数 開発工程 開発工程 (人月) 上級技術者 初級技術者 設計 設計 プログラム作成・ プログラム作成・ 単体テスト 単体テスト 結合テスト 結合テスト 合計

問題の図

正解と解説

表示する
正解 エ

4

上級技術者を1人追加すると各工程で戦力が増え、特にプログラム作成・単体テストは上級が初級の2倍の生産性を持つため大きく短縮できる。計算の結果、期間は合計4か月短縮できる(正解)。
