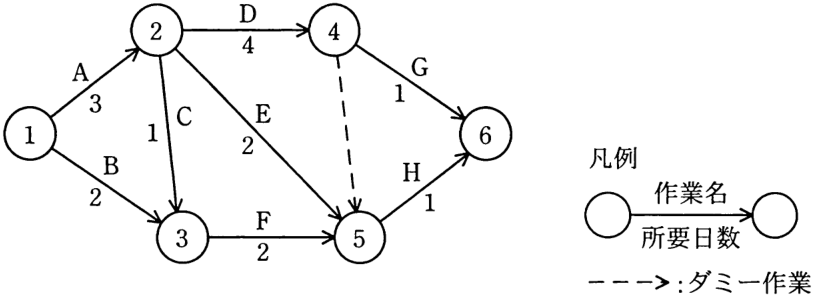

次のアローダイアグラムで表されるプロジェクトがある。結合点 5の最早結合点時
刻は第何日か。
D
G
E
C
凡例
B
H
作業名
F
所要日数
ーーー>:ダミー作業
正解と解説
正解 エ
7
結合点5の最早結合点時刻は、開始からその結合点に至る全経路のうち最も長い経路(所要時間の合計が最大の経路)で決まります。各作業日数を経路ごとに合計した最大値が7日となりエが正解です。図の経路から算出します。
