プロジェクトマネージャ 2025年 秋期 問7

7 / 25

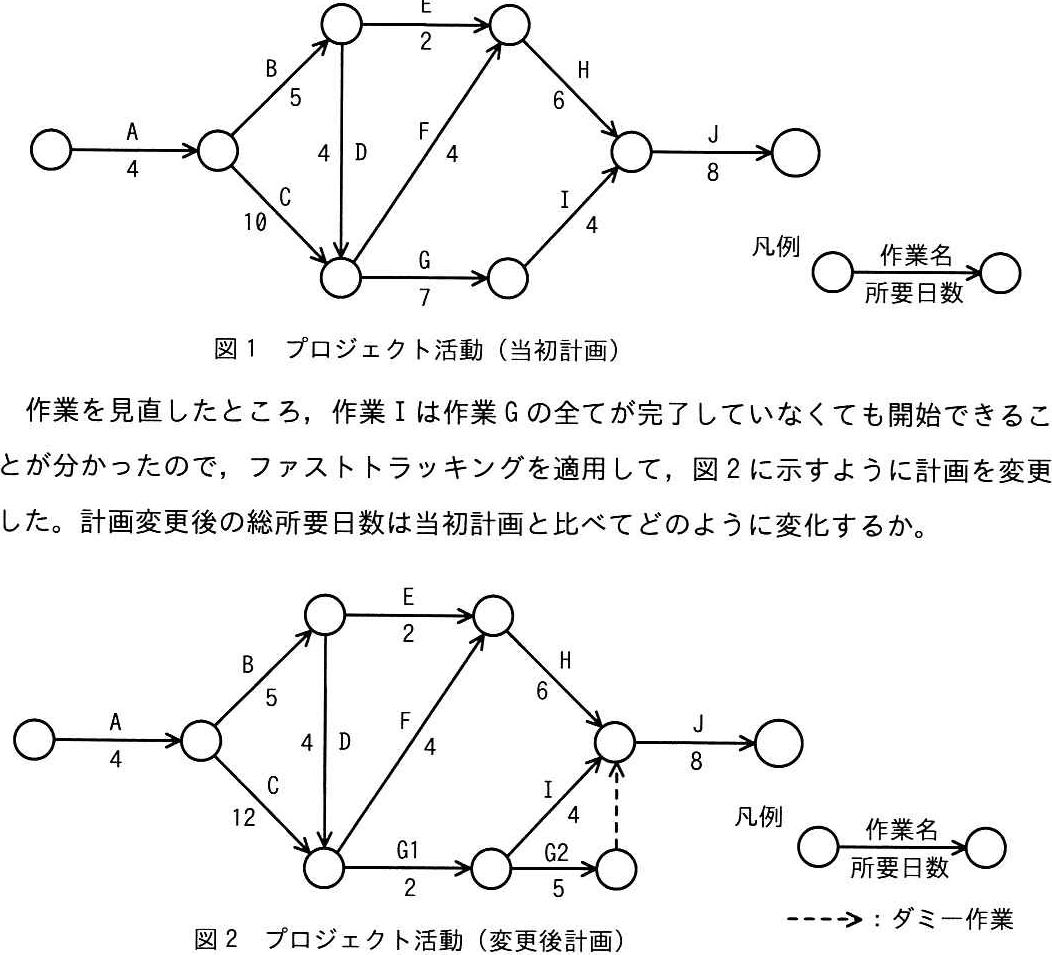

図1に示すプロジェクト活動は、作業Cの終了がこの計画から2日遅れたので、こ のままでは当初に計画した総所要日数で終了できなくなった。 E B H J I 凡例 G →( 所要日数 図1 プロジェクト活動(当初計画) 作業を見直したところ、作業は作業Gの全てが完了していなくても開始できるこ とが分かったので、ファストトラッキングを適用して、図2に示すように計画を変更 した。計画変更後の総所要日数は当初計画と比べてどのように変化するか。 E H C 凡例 G1 G2 所要日数 ---→: ダミー作業 図2 プロジェクト活動(変更後計画)

問題の図

正解と解説

表示する
正解 ウ

1日増加する

作業Cの2日遅れを、ファストトラッキング(先行作業GをG1・G2に分割し後続作業と並行実施)で吸収しようとしますが、経路の組替えにより完全には吸収しきれず、当初計画に対し1日増加します。よって「1日増加する」が正解。並行化で遅れを一部取り戻すものの、他経路の制約で1日超過となります。
