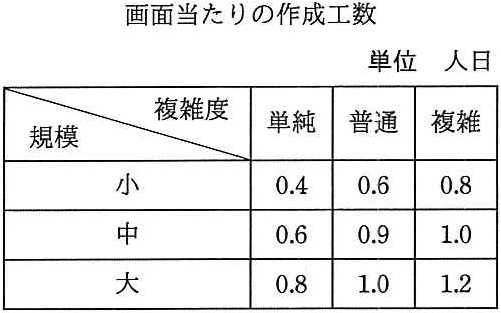

全部で 100画面から構成されるシステムの画面を作成する。100画面を規模と複 雑度で分類したときの内訳は次のとおりである。 規模が “小”で,複雑度が “単純”である画面数:30 規模が“中”で,複雑度が“普通”である画面数:40 規模が “大”で,複雑度が“普通”である画面数:20 規模が“大”で,複雑度が“複雑”である画面数:10 全ての画面を作成する総工数を、表の作成工数を用いて見積もると何人日になる か。ここで、全部の画面のレビューと修正に 5人日を要し、作業の管理にはレビュ ーと修正の工数を含めた作業工数の20%を要するものとする。 画面当たりの作成工数 単位人日 複雑度 単純 普通 複雑 規模 小 0.4 0.6 0.8 0.6 0.9 1.0 中 大 0.8 1.0 1.2
