応用情報技術者 2016年 秋期 問52

52 / 80

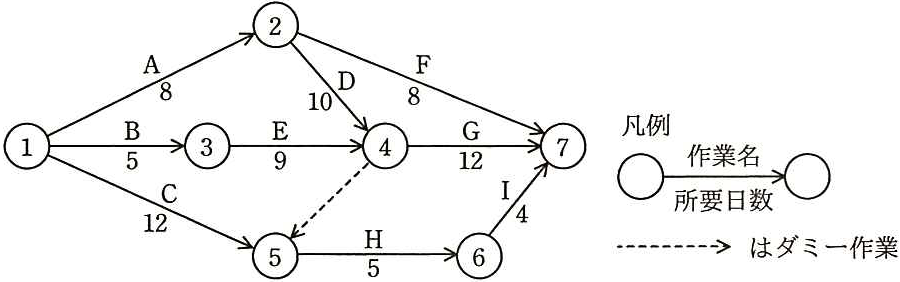

あるプロジェクトの作業が図のとおり計画されているとき、最短日数で終了する ためには、作業Hはプロジェクトの開始から遅くとも何日後に開始しなければなら ないか。 A F G 凡例 B E 作業名 所要日数 1⁄106 ......・.........-→はダミー作業

問題の図

正解と解説

表示する
正解 エ

21

アローダイアグラムで最短完了日を保つには、作業Hの最遅開始日を求めます。全体の最短工期からH以降の作業の所要日数を逆算すると、Hはプロジェクト開始から遅くとも21日後に開始する必要があります。
