応用情報技術者 2016年 秋期 問53
53 / 80

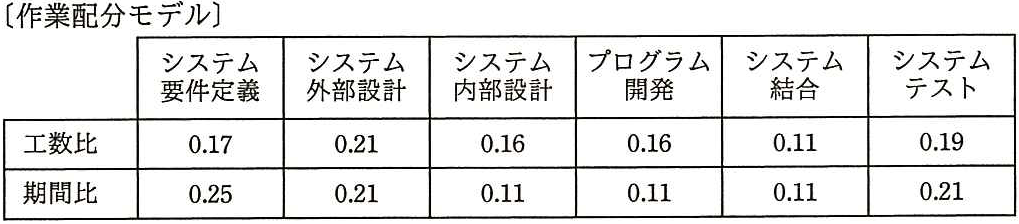

過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要 件定義からシステム内部設計までをモデルどおりに進めて 228日で完了し,プログ ラム開発を開始した。現在、200本のプログラムのうち 100本のプログラム開発を 完了し、残りの 100本は未着手の状況である。プログラム開発以降もモデルどおり に進捗すると仮定するとき、プロジェクトの完了まで、あと何日掛かるか。ここで、 各プログラムの開発に掛かる工数及び期間は、全てのプログラムで同一であるもの とする。 〔作業配分モデル] システム システム プログラム システム システム ソステム 要件定義 外部設計 結合 内部設計 開発 テスト 工数比 0.17 0.21 0.16 0.16 0.11 0.19 0.11 0.11 0.21 期間比 0.25 0.21 0.11

正解と解説
表示する
正解 イ
150
期間比で計算します。要件定義〜内部設計(0.25+0.21+0.11=0.57)が228日なので1単位=400日。残り作業はプログラム開発の半分(22日)+結合(44日)+テスト(84日)=150日となります。
