プロジェクトマネージャ 2012年 春期 問7
7 / 25

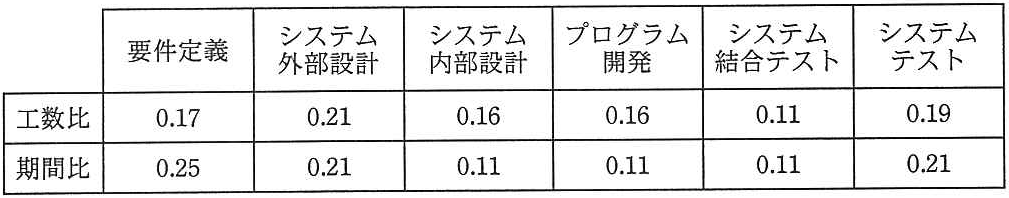

過去のプロジェクトの開発実績から構築した作業配分モデルがある。要件定義から システム内部設計までをモデルどおりに 228日で完了してプログラム開発に入り,200 本のプログラムのうち 100本のプログラム開発を完了し、残り 100本は未着手である。 プログラム開発以降もモデルどおりに進捗するとき、プロジェクト全体の完了まで、 あと何日かかるか。 システム システム プログラム システム システム 要件定義 内部設計 結合テスト 外部設計 開発 テスト 工数比 0.17 0.21 0.16 0.16 0.11 0.19 期間比 0.25 0.21 0.11 0.11 0.11 0.21

正解と解説
表示する
正解 イ
150
作業配分モデルの期間比を用います。要件定義からシステム内部設計まで(期間比0.25+0.21=0.46)が228日で完了したので、期間比1あたり228/0.46≒495.7日です。プログラム開発以降の残作業のうち、プログラム開発は半分完了しているので残りの期間比を合計し日数換算すると、あと約150日となり選択肢1が正解です。
