ITサービスマネージャ 2025年 春期 問6
6 / 25

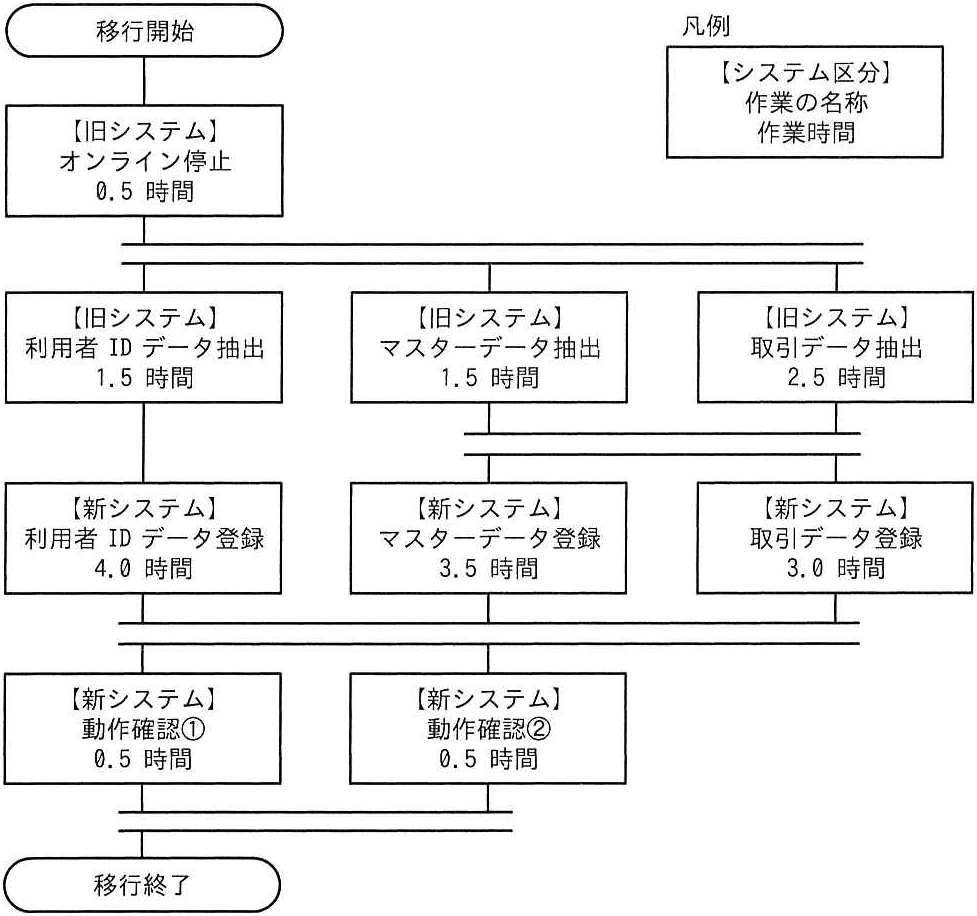

図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業 の流れ図である。次の条件で作業を遂行する場合、移行開始から移行終了までの所要 時間は最短で何時間か。 〔条件〕 ・作業者は3人とし、一つの作業は1人が担当する。 ・並行して実施できる作業は同時に進める。 ・各作業者は、作業と作業との間のどこかで最低1回。連続1時間以上の休憩を取る。 移行開始 凡例 【システム区分】 作業の名称 【旧システム】 作業時間 オンライン停止 0.5 時間 【旧システム】 【旧システム】 【旧システム】 利用者ID データ抽出 マスターデータ抽出 取引データ抽出 1.5時間 1.5 時間 2.5時間 T 【新システム】 【新システム】 【新システム】 利用者ID データ登録 マスターデータ登録 取引データ登録 4.0時間 3.5 時間 3.0時間 【新システム】 【新システム】 動作確認1 動作確認2 0.5 時間 0.5 時間 H 移行終了

正解と解説
表示する
正解 ウ
7.5
作業者3人で並行作業し、各自1回1時間以上の休憩を挟みます。旧システムの抽出3作業を並行し、それぞれ新システムの登録へ続けます。クリティカルパス上の作業時間と休憩を最短化して積み上げると、最短所要時間は7.5時間となり、選択肢2が正解です。
