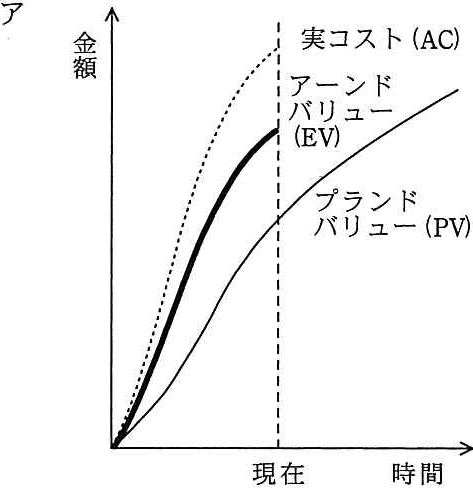

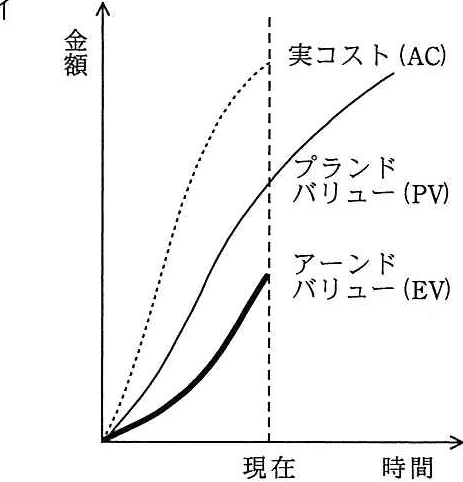

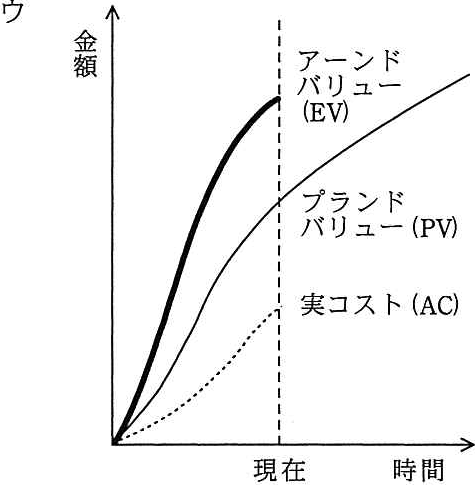

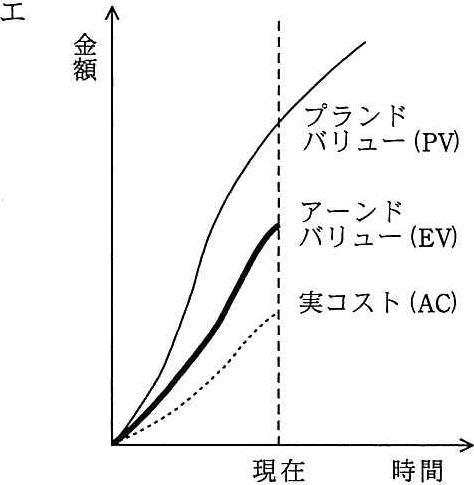

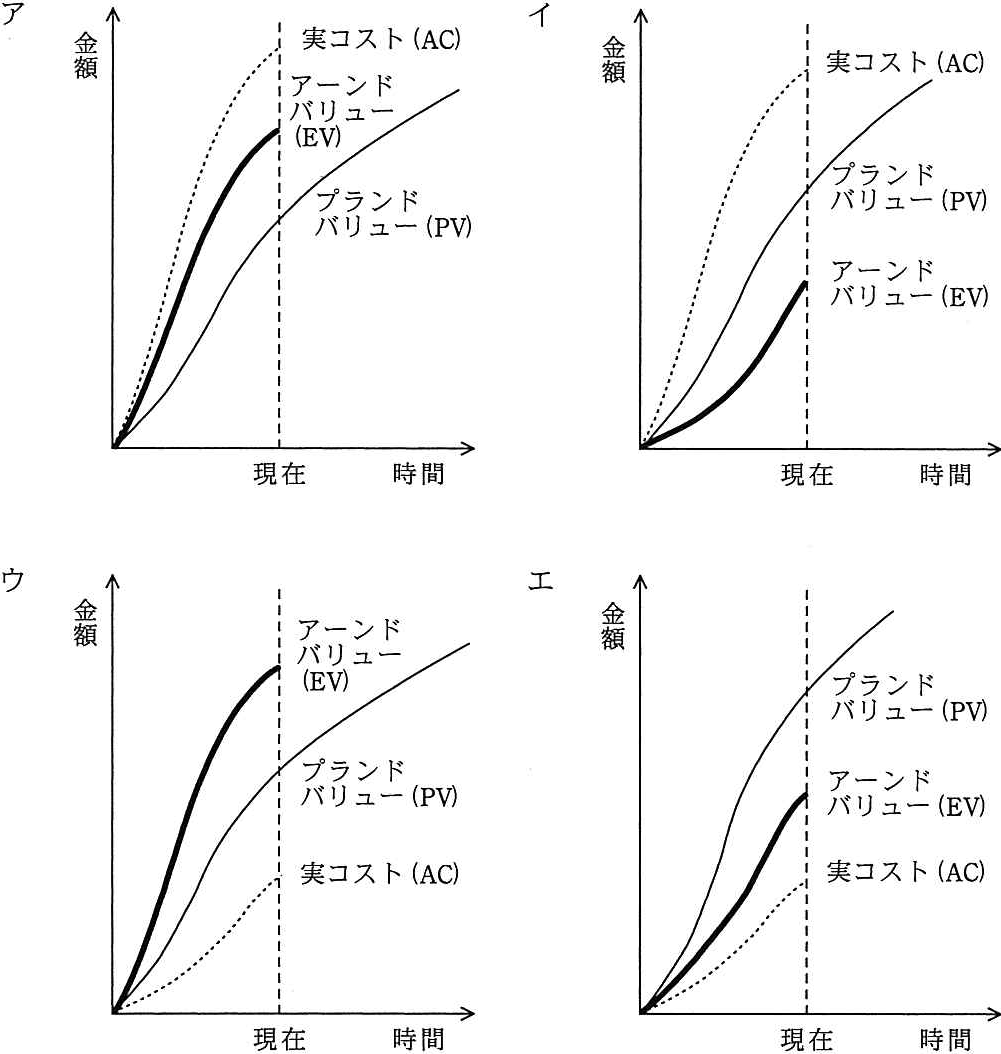

プロジェクトの進捗管理を EVM (Earned Value Management)で行っている。コス トが超過せず、納期にも遅れないと予想されるプロジェクトはどれか。ここで,それ ぞれのプロジェクトの開発の生産性は現在までと変わらないものとする。 ア
