本文へスキップ
Certia
未分類
春期

ITサービスマネージャ 2023年 春期 問7

7 / 25

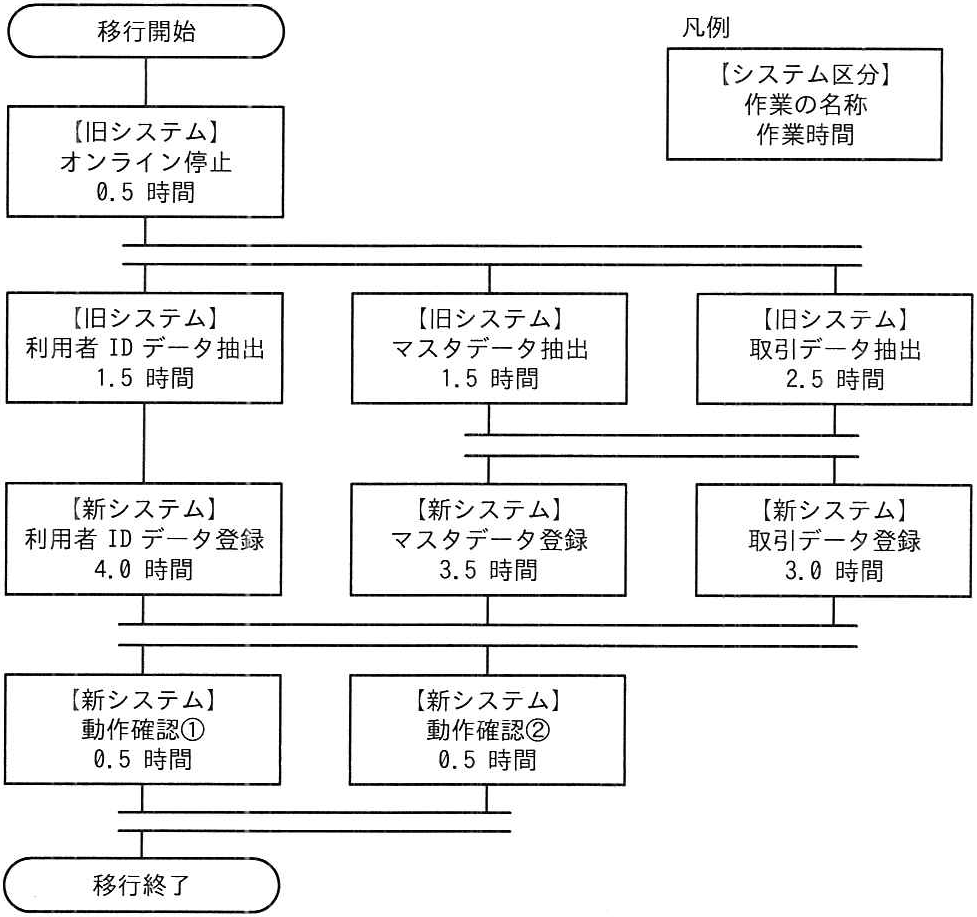

図は、あるプロジェクトにおける、旧システムから新システムへの切替え移行作業 の流れ図である。次の条件で作業を遂行する場合、移行開始から移行終了までの所要 時間は最短で何時間か。 〔条件〕 ・作業者は3人とし,一つの作業は1人が担当する。 ・並行して実施できる作業は同時に進める。 ・各作業者は、作業の合間で最低1回,連続1時間以上の休憩を取る。 移行開始 凡例 【システム区分】 作業の名称 【旧システム】 作業時間 オンライン停止 0.5 時間 【旧システム】 【旧システム】 【旧システム】 利用者ID データ抽出 マスタデータ抽出 取引データ抽出 1.5 時間 1.5 時間 2.5時間 【新システム】 【新システム】 【新システム】 利用者IDデータ登録 マスタデータ登録 取引データ登録 4.0時間 3.5 時間 3.0時間 【新システム】 【新システム】 動作確認1 動作確認2 0.5 時間 0.5 時間 移行終了

問題の図

正解と解説

表示する
正解 ウ

7.5

この図は移行作業の依存関係を示し、作業者3人で並列実行し各自1時間以上の休憩を挟む条件です。クリティカルパス(取引データ抽出・登録・動作確認の連なり)と休憩時間を考慮して所要時間を最短化すると7.5時間になります。よってウが正解です。

AI に聞く

AI のボタンを押すと、問題文と解答を入れたプロンプトをコピーしてから各サービスを開きます。入力欄に自動で入らない場合は貼り付けてください。
