ITサービスマネージャ 2016年 秋期 問16
16 / 25

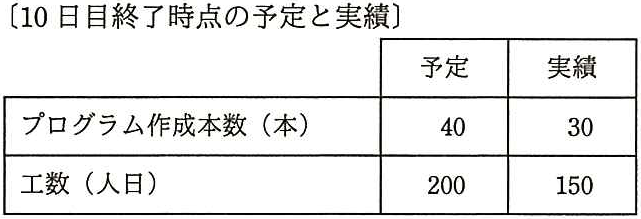

プログラム 160本の開発に期間 40日間。総工数800人日を予定している。10日 目終了時点の予定と実績は表のとおりであった。EVM による進捗状況分析結果のう ち、適切なものはどれか。ここで、各プログラムの作成に要する工数は同一とする。 [10日目終了時点の予定と実績] 予定 実績 プログラム作成本数(本) 工数(人日)

正解と解説
表示する
正解 ウ
コスト効率は計画どおりだが、スケジュール効率が計画よりも低い。
EVM では出来高(EV)と計画値(PV)を比べてスケジュール効率(SPI=EV/PV)、実コスト(AC)と比べてコスト効率(CPI=EV/AC)を評価する。10日目の実績が示すように、作った本数(EV)が予定本数(PV)より少なければスケジュールは遅れ(SPI<1)、投入工数(AC)がEVと同等ならコストは計画どおり(CPI=1)となる。よって『コスト効率は計画どおりだがスケジュール効率が低い』が該当する。
