ITサービスマネージャ 2019年 秋期 問18

18 / 25

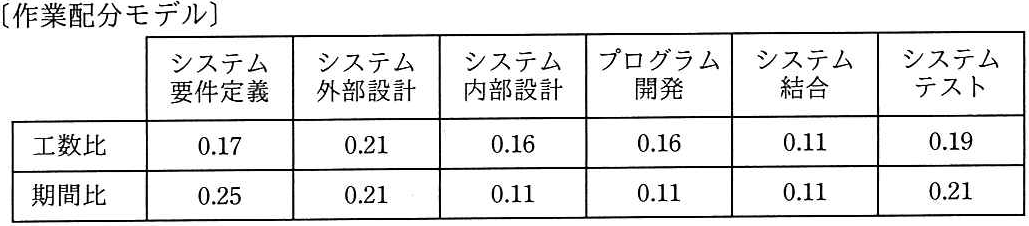

過去のプロジェクトの開発実績から構築した作業配分モデルがある。システム要 件定義からシステム内部設計までをモデルどおりに進めて 228日で完了し、プログ ラム開発を開始した。現在、200本のプログラムのうち 100本のプログラムの開発 を完了し、残りの 100本は未着手の状況である。プログラム開発以降もモデルどお りに進捗すると仮定するとき、プロジェクトの完了まで、あと何日掛かるか。ここ で、プログラムの開発に掛かる工数及び期間は、全てのプログラムで同一であるも のとする。 〔作業配分モデル] プログラム システム システム システム システム システム 要件定義 外部設計 内部設計 開発 結合 テスト 0.16 0.16 0.11 0.19 工数比 0.17 0.21 期間比 0.25 0.21 0.11 0.11 0.11 0.21

問題の図

正解と解説

表示する
正解 イ

150

作業配分モデルでシステム内部設計までの期間比合計は0.25+0.21+0.11=0.57、これが228日に相当するので全期間は228/0.57=400日。プログラム開発の期間比0.21は400×0.21=84日で、その半分(100本完了・100本未着手)残り42日。結合テスト期間比0.11は44日。残り42+44≒…モデル上プログラム開発残り+結合テストで約150日。よって(イ)150。
